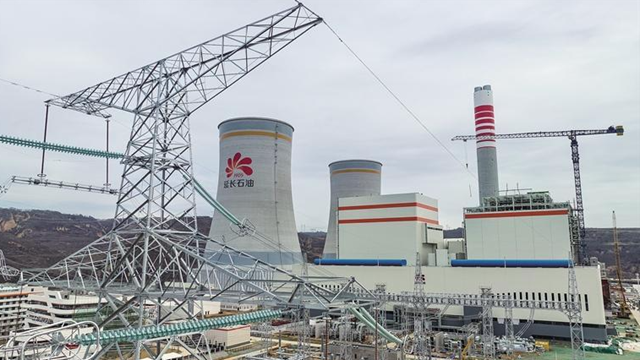

正在建设中的延长石油富县电厂项目(二月二十日摄)。
雨水节气刚过,地处富县西南部的张村驿镇曹村依然春寒料峭。洛河支流余渠河旁,两座高205米的冷却塔和一根高240米的锅炉烟囱耸立在一侧,两台高度近百米的锅炉已经完成了外立面的安装。另一侧,数不清的移动板房纵横排列。
2月20日,距离延长石油富县电厂1号机组的投产发电时间仅剩一个多月,马建刚忙得不可开交。
作为陕西延长石油发电有限公司的副总经理,马建刚参与了延长石油富县电厂从立项、审批,到选址、开工,再到如今即将建成投产发电的全过程,他一直围绕着这个延安市首座百万千瓦机组的大型火电项目工作。
走出项目部的板房,马建刚抬头看了看天空,太阳“躲”在云层里不肯出来。“天气预报说明后两天有雨雪,我们还得赶施工进度。”马建刚边说边拨通了施工方负责人的电话。
延长石油富县电厂项目作为陕西省重点建设项目,是落实国家“西电东送”、依托煤炭资源优势而规划建设的第一个大型火电项目,也是国家规划的陕北至湖北±800千伏特高压直流输电工程配套电源点。项目在建设条件、整体布局、生产工艺、节能降耗、低碳环保等方面积极创新,努力打造“省内标杆、国内示范”的智能化电厂。
“我们项目有很多创新之处,比如这个气膜煤仓。”走到施工现场一处用水泥浇筑的底座时,马建刚停下了脚步。这块长192米、宽182米,用3米高的水泥台合围起来的场地,就是未来电厂的煤仓。
“气膜煤仓建设过程中不会产生建筑垃圾,且施工周期短,锚定、充气后,配合钢缆系统,能抵御风和雨雪,既安全又环保。”马建刚指了指远处正在施工的工人说,用不了一周,气膜煤仓就能建成。
“项目一期总投资85.79亿元,建设2台1000兆瓦高效超超临界间冷燃煤发电机组,设计全厂热效率45.43%,发电标准煤耗270.74克/千瓦时,厂用电率4.3%,处于国内先进水平。”马建刚指了指两座散热塔,又把目光投向已经完成总工程量超90%的1号锅炉。目前,1号机组锅炉水压试验、汽轮机扣盖已完成,正处于系统调试阶段,计划3月份投产发电。
1号机组能否顺利在3月份投产发电,负责施工的中国电建集团延长石油富县电厂项目副经理孙其胜很有底气。“我们2020年8月开始进场施工,高峰时整个项目有3000多名工人奋战在一线,那么多困难的时刻都咬牙挺了过来,3月份投产发电绝不能有问题。”孙其胜说,目前,多工种多平台正在进行协作施工,项目现场也是一天一个样,三天大变样。
“延长石油富县电厂项目对富县具有重要意义,对革命老区延安产业结构调整和经济社会发展,以及支援湖北经济建设具有多重意义。”富县工业园区管委会副主任安新平说,项目建成投运后,每年可发电100亿千瓦时,实现销售收入30亿元,利税4.5亿元。眼下,园区准备引进下游企业,对电厂所产生的灰渣和石膏等固体废弃物进行就地综合利用转换,提高经济附加值。
记者 赵晨文/图
建设者说
陕西延长石油发电有限公司执行董事 高明
延长石油富县电厂是延长石油集团第一个大型火电项目,也是革命老区延安的首个百万级火电项目。项目规划总装机容量4×1000兆瓦,分两期建设。一期建设2×1000兆瓦高效超超临界间冷燃煤发电机组,已于2020年8月开工,其中1号机组计划于3月投产发电。富县电厂项目建成运营后,不仅每年可发电100亿千瓦时,实现销售收入30亿元,还将对进一步完善延长石油集团产业结构和地方经济发展起到积极作用。我们坚持高标准建设,设计指标都属于国内先进水平。值得一提的是,富县电厂未来每发一度电,仅需消耗煤炭270克,将成为行业内新的标杆。
项目运营后将有效带动当地物流业发展、就业、煤炭消纳。公司正积极筹备二期工程开工建设,有信心和决心把项目建设好、运营好,为革命老区经济高质量发展作出贡献。
(记者 赵晨整理)
编辑:韩睿
