G30连霍高速(陕西段)10座重卡充电站年底建成投用

时间:2026-10-26 14:57:02  来源:西部网  ©原创

分享到微信朋友圈

打开微信,点击 “ 发现 ” ,使用 “ 扫一扫 ” 即可将网页分享至朋友圈。

G30连霍高速(陕西段)10座重卡充电站年底建成投用

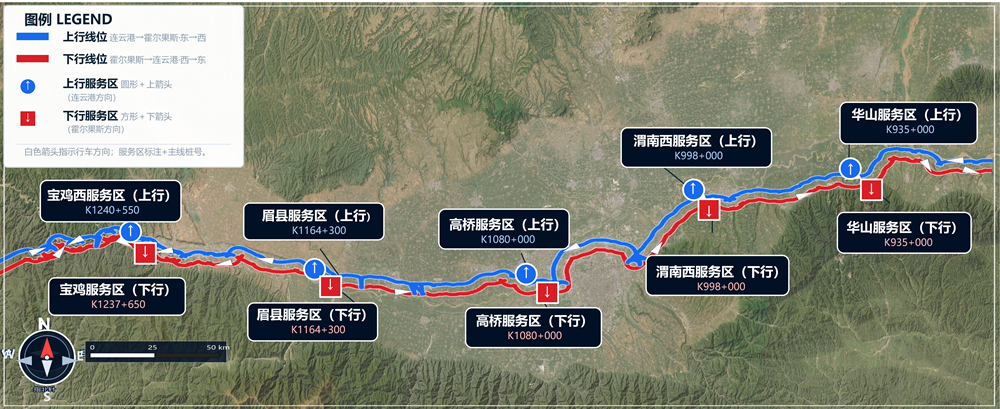

G30连霍高速(陕西段)零碳运输通道建设项目示意图

记者从陕西交控绿色发展集团获悉,G30连霍高速(陕西段)零碳运输通道建设项目10月25日按下"启动键"。作为西北首条干线零碳运输示范通道,项目在华山、渭南西、高桥、眉县、宝鸡西5对服务区全面铺开建设,计划12月15日建成投运。

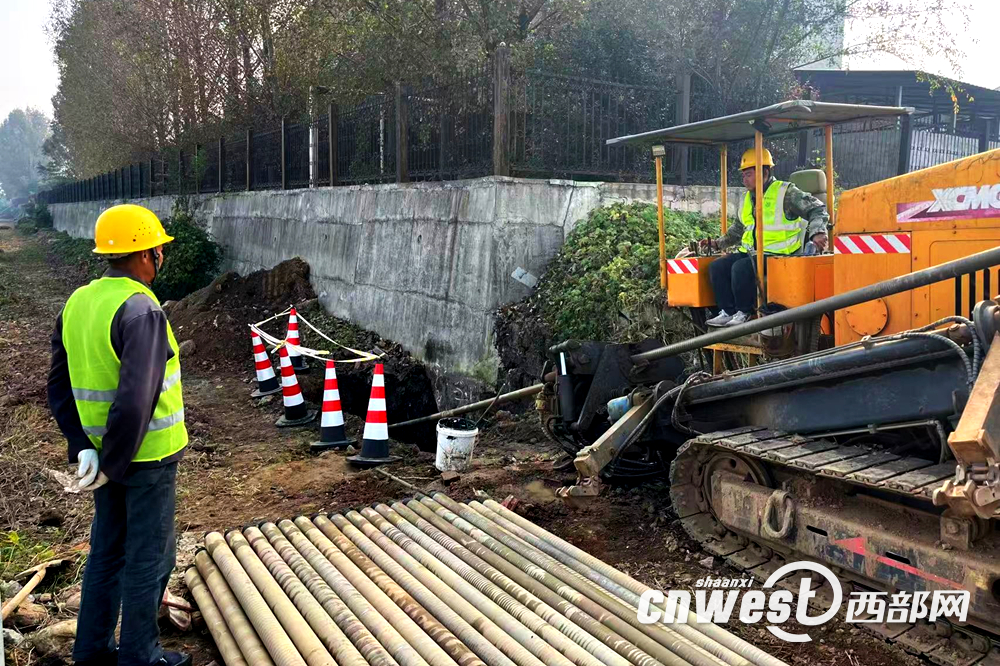

华山服务区10KV外线定向钻施工

该项目覆盖G30连霍高速陕西段全线332公里,是国家首批、西北首条干线零碳运输示范通道,也是落实国家“双碳”战略、交通强国建设和能源安全新要求的重要标志性工程。

按照建设方案,项目在华山、渭南西、高桥、眉县、宝鸡西等5对服务区建设10座电动重卡充电站及相关配套设施。全线配置一机双枪快充重卡充电车位42个,单个充电车位设计最大额定输出功率720千瓦。


高桥服务区基础开挖

该项目既培育了交能融合新业态,也将补齐西北地区绿色货运基础设施短板,打通东西向绿色运输大动脉。项目投运后,年均可节省柴油逾万吨,减排二氧化碳数万吨,并协同减少氮氧化物、颗粒物等污染物排放。

目前,各服务区作业面已全面铺开,建设人员正紧盯关键节点倒排工期、挂图作战。项目计划12月15日建成投运。

记者 刘望

审核 康乐群 张建成

编辑:呼乐乐

网站简介 |  本网动态 |  友情链接 |  版权声明 |  我要投稿 |  联系我们 |  工作邮箱 | 不良信息举报 | 中国互联网联合辟谣平台
本网站法律顾问:陕西洪振律师事务所主任 王洪
陕ICP备07012147号 互联网新闻信息服务许可证:61120170002
信息网络传播视听节目许可证:2706142 陕公网安备 61011302000103号
地址:陕西省西安市长安南路336号 联系电话:029-85257337(传真) 商务电话:029-85226012 投稿邮箱:news@cnwest.com
Copyright ©2006- 西部网(陕西新闻网) WWW.CNWEST.COM, All Rights Reserved.
